Elenco di controllo pilota per l'etichettatura elettronica degli scaffali: 12 KPI prima del lancio su vasta scala della catena

Jul 13, 2026

Leave a message

Un progetto pilota di etichettatura elettronica degli scaffali dovrebbe dimostrare che il sistema operativo completo funziona in un negozio reale. Un'etichetta che riceve un aggiornamento di prezzo riuscito durante una dimostrazione del fornitore non ha ancora convalidato i dati di prodotto, l'integrazione del sistema, la copertura wireless, il montaggio sugli scaffali, i flussi di lavoro dei dipendenti, la gestione delle eccezioni o l'impatto finanziario.

Retail operations and IT teams validating electronic shelf labels during a supermarket pilot

Un progetto pilota utile inizia quindi con una decisione aziendale: si può proporresoluzione di etichette elettroniche per scaffalifornire informazioni accurate sugli scaffali, ripristinare i normali guasti, ridurre il lavoro operativo netto e scalare senza introdurre rischi inaccettabili?

Risposta rapida:Definisci la decisione di implementazione prima dell'installazione, raccogli una linea di base per l'attuale processo di etichettatura cartacea-, testa le condizioni rappresentative del negozio, misura i 12 KPI riportati di seguito, esegui scenari di errore controllati e applica regole predeterminate di avvio, revisione o interruzione. Le soglie indicate in questa guida sono esempi illustrativi, non standard industriali universali.



Come utilizzare questa lista di controllo pilota per le etichette elettroniche da scaffale

Questa lista di controllo è progettata per i team di operazioni di vendita al dettaglio, IT, merchandising, finanza, gestione del negozio e approvvigionamento. Copre l'intero percorso dal sistema di determinazione dei prezzi alla fonte allo scaffale fisico e separa le prestazioni tecniche dal valore operativo.

Sostituire ogni soglia illustrativa con un valore approvato dal rivenditore. I criteri finali dovrebbero riflettere le regole sui prezzi applicabili, gli accordi interni sul livello del servizio-, le prestazioni storiche, il rischio aziendale, la struttura del negozio, la frequenza delle promozioni e gli impegni contrattuali del fornitore.

Prima dell'inizio del progetto pilota, concorda quattro punti:

  • La decisione che il pilota deve supportare;
  • Le prove necessarie per prendere tale decisione;
  • La persona responsabile di ciascun KPI;
  • Le condizioni che impediscono automaticamente l'implementazione.



Scorecard pilota KPI per etichette elettroniche da scaffale

La seguente scorecard può essere copiata in una cartella di lavoro del progetto. Le soglie di esempio sono intenzionalmente prudenti e dovrebbero essere adeguate anziché adottate automaticamente.

KPI Formula o metodo di reporting Origine dati primaria Criterio di accettazione illustrativo Esempio Peso
1. Tasso di accuratezza del prezzo Visualizzazioni verificate corrette ÷ visualizzazioni verificate totali × 100% File dei prezzi POS o ERP, registro di audit ESL, programma di promozione Nessun disallineamento critico dei prezzi irrisolto; target quantitativo approvato prima del test 20%
2. Percentuale di successo del primo-aggiornamento Etichette aggiornate correttamente alla prima trasmissione ÷ tentativi di aggiornamento × 100% Registro eventi della piattaforma ESL Esempio: almeno il 99,5%, senza alcun dipartimento al di sotto del livello approvato 8%
3. Orario di completamento dell'aggiornamento da fine-a-Fine Segnala la mediana e il P95 dalla-versione del sistema di origine alla visualizzazione confermata sullo scaffale Timestamp POS o ERP, registro del middleware, registro di conferma ESL P95 soddisfa lo SLA concordato per l'aggiornamento-singolo articolo e batch- 7%
4. Tempo di rilevamento dell'aggiornamento-non riuscito Timestamp dell'avviso meno timestamp dell'errore effettivo; mediana del rapporto e P95 Registri di monitoraggio di gateway, rete ed ESL Esempio: rilevamento P95 entro 5 minuti per guasti monitorati 7%
5. Tempo di risoluzione delle eccezioni Timestamp di chiusura verificata meno timestamp di apertura incidente; segnalazione per tipo di incidente Help desk, registro del negozio, piattaforma ESL Esempio: archivio mediano-incidente risolvibile chiuso entro 15 minuti 6%
6. Lavoro netto risparmiato Ore di riferimento relative all'etichetta cartacea- meno le ore di funzionamento, eccezione e manutenzione ESL Studio del tempo, programma del lavoro, registro dei problemi Risparmi netti positivi e nessun carico di lavoro non pianificato materiale 10%
7. Tasso di successo delle transazioni di integrazione Transazioni valide completate senza correzione manuale ÷ transazioni valide inviate × 100% Log API, middleware, POS, ERP ed ESL Esempio: almeno il 99,9%, con zero perdite di dati silenziose 12%
8. Precisione della rilegatura del prodotto-dell'-etichetta Associazioni prodotto-posizione-etichetta corrette ÷ associazioni controllate × 100% Domanda vincolante, planogramma, master del prodotto, audit fisico Nessuna associazione errata che influisce sul prezzo visualizzato 10%
9. Leggibilità del display e successo dell'attività del modello Attività di lettura completate correttamente ÷ attività tentate × 100% Osservazione delle attività degli acquirenti e dei dipendenti, test di scansione Esempio: almeno il 95% di successo dell'attività e nessun campo obbligatorio illeggibile 5%
10. Crescente tasso di incidenti Incidenti relativi al montaggio- ÷ etichette installate × 100% per il periodo pilota Archiviare il registro degli incidenti e l'ispezione fisica Esempio: inferiore allo 0,5%, senza errori ricorrenti specifici dell'apparecchiatura 5%
11. Tasso di completamento delle attività del personale Attività corrette completate senza assistenza ÷ attività assegnate × 100% Valutazione della formazione e compiti osservati Esempio: almeno il 90% dopo il normale allenamento 5%
12. Variazione del caso aziendale Vantaggio effettivo convalidato meno vantaggio previsto, diviso per il vantaggio previsto Modello finanziario e misurazioni pilota Esempio: risultato entro più o meno il 20% delle ipotesi approvate 5%

Electronic shelf label pilot KPI framework covering accuracy reliability integration operations and business impact

Un punteggio ponderato aiuta i team a confrontare i risultati, ma non deve ignorare gli errori critici. Un prezzo di scaffale errato, una perdita silenziosa delle transazioni di prezzo, un accesso incontrollato alla piattaforma di gestione o l'incapacità di rilevare aggiornamenti non riusciti possono bloccare l'implementazione anche quando il punteggio totale è elevato.



Fase 1: definire la decisione di implementazione prima di selezionare l'area pilota

Scrivi una dichiarazione decisionale che spieghi cosa autorizzerà il pilota. Per esempio:

Il progetto pilota determinerà se il sistema ESL proposto è in grado di mantenere l'accuratezza controllata dei prezzi sugli scaffali, di elaborare promozioni programmate, di integrarsi con l'attuale ambiente POS ed ERP, di supportare le normali eccezioni dei negozi e di produrre vantaggi operativi verificati sufficienti a giustificare l'implementazione al successivo gruppo di negozi.

Questa affermazione è più forte di "testare se le etichette elettroniche sugli scaffali funzionano". Costringe il team a definire il confine completo del sistema. I team che necessitano di una panoramica tecnica prima di stabilire il limite possono prima effettuare una revisionecome funzionano le etichette elettroniche da scaffale, inclusa la relazione tra software di gestione, gateway, etichette e sistemi backend.

La dichiarazione di decisione dovrebbe identificare:

  • I tipi di negozio e i reparti inclusi;
  • I flussi di lavoro di determinazione dei prezzi, promozione, inventario e planogramma inclusi;
  • I sistemi e le interfacce che devono essere testate;
  • La data di inizio pilota, la durata e i cicli di promozione;
  • I ruoli che approvano i risultati tecnici, operativi e finanziari;
  • Le condizioni critiche che richiedono un arresto o un nuovo test.



Passaggio 2: selezionare un ambito pilota rappresentativo

La corsia più semplice raramente è il pilota più informativo. L'ambito dovrebbe contenere le condizioni che potrebbero non funzionare durante l'espansione, non solo le condizioni che fanno sembrare pulita la dimostrazione.

Includere un mix deliberato di:

  • Variazioni di prezzo ad alta-e bassa-frequenza;
  • Prezzi regolari, promozioni programmate, ribassi e annullamenti di promozioni;
  • Guide per scaffali standard, ganci a pioli, cestelli in filo metallico, ripiani in vetro, tappi terminali e impianti refrigerati;
  • Posizioni degli scaffali alte, basse e ostruite;
  • Aree vicine a refrigerazione, colonne strutturali, magazzini o altri sistemi wireless;
  • Diverse dimensioni di etichette e modelli di visualizzazione;
  • Turni multipli dei dipendenti e normale attività di rifornimento.

Per un progetto di generi alimentari, la guida esistente adistribuzione del cartellino elettronico del prezzo del supermercatopuò aiutare a identificare i dipartimenti e i flussi di lavoro che meritano una copertura pilota. Anche il piano fisico dovrebbe seguire unguida all'installazione dell'etichetta elettronica per scaffaliin modo che il posizionamento del gateway, la compatibilità di montaggio e i controlli di copertura siano documentati anziché improvvisati.

Representative ESL pilot scope across grocery cosmetics and frozen food departments

Progetto pilota illustrativo

L'esempio seguente è un modello di pianificazione, non una raccomandazione universale:

  • Un negozio rappresentativo;
  • Tre dipartimenti con diversi modelli di calendario e prezzi;
  • Circa 1.500 etichette in almeno tre formati;
  • Sei settimane di attività;
  • Due cicli completi di inizio-e-fine della promozione;
  • Prove di copertura in refrigerazione, testate, angoli e ripiani bassi;
  • Attività normale su tre turni dei dipendenti;
  • Un'interruzione controllata dell'integrazione e un'interruzione del gateway;
  • Controlli fisici settimanali e analisi del registro degli eventi-.

Una catena con formati di negozi sostanzialmente diversi potrebbe aver bisogno di più di un archetipo pilota. Un minimarket compatto, un grande supermercato e un negozio in stile magazzino- possono avere rischi diversi in termini di copertura, allestimento, flusso di lavoro e volume di aggiornamento.



Passaggio 3: stabilire la base di riferimento per l'etichetta-del documento

Un progetto pilota non può dimostrare i risparmi se il processo attuale non è stato misurato. Registra il carico di lavoro completo delle etichette cartacee-prima dell'installazione, comprese la preparazione e la rilavorazione anziché solo il tempo impiegato per applicare le etichette.

La linea di base dovrebbe catturare:

  • Variazioni di prezzi e promozioni settimanali;
  • Tempo impiegato a stampare, ordinare, camminare, sostituire, verificare e correggere le etichette;
  • Costi di carta, toner, stampante, smaltimento e stoccaggio;
  • Etichette mancanti, ritardate, duplicate o errate;
  • Controversie sui pagamenti o risultati di audit legati a differenze di prezzo-sullo scaffale;
  • Ritardi nel lancio e nell'annullamento della promozione;
  • Tempo dedicato ai controlli dei prezzi e al follow-up delle eccezioni-.

Utilizza gli stessi reparti e periodi operativi comparabili per misurazioni di base e pilota. L'articolo a confrontoetichette elettroniche da scaffale rispetto alle etichette cartaceefornisce categorie utili, ma il business case dovrebbe utilizzare gli studi sui tempi e i dati sui costi del rivenditore.



Fase 4: creare un piano di audit e campionamento difendibile

Non lasciare che il fornitore selezioni solo le etichette che verranno controllate. Definire la popolazione, il campione, la tempistica e la classificazione dei guasti prima che venga raccolto il primo risultato.

Utilizza la convalida completa per gli eventi critici

Alcuni eventi dovrebbero essere controllati su tutta la popolazione colpita ogniqualvolta sia tecnicamente possibile:

  • Attivazione di promozioni importanti;
  • Scadenza della promozione e ripristino del prezzo;
  • Correzione dei prezzi di emergenza;
  • Ripristino del sistema dopo un'interruzione dell'integrazione;
  • Modifiche al modello che influiscono sui campi dei prezzi obbligatori.

Utilizzare il campionamento stratificato per gli audit di routine

Per gli audit di routine sugli scaffali, dividere la popolazione in gruppi significativi prima di selezionare etichette casuali. Gli strati utili includono reparto, tipo di apparecchio, dimensione dell'etichetta, zona wireless, tipo di aggiornamento, stato della promozione, altezza dello scaffale e turno dei dipendenti.

Un team di qualità che desidera un quadro di campionamento degli attributi formali- può esaminarloProcedure di campionamento ISO 2859-1:2026 per l'ispezione per attributi. Lo standard non è un requisito specifico dell'ESL-e il piano di campionamento deve comunque essere adattato al rischio di prezzo, agli obblighi legali e alla tolleranza del rivenditore per gli errori mancati.

Separare gli errori critici, gravi e minori

Gravità Esempio Trattamento suggerito
Critico Prezzo di vendita errato, perdita silenziosa della transazione, modifica del prezzo non autorizzata, annullamento della promozione non riuscita Contenimento immediato; potrebbe bloccare automaticamente l'implementazione
Maggiore Ripetuti problemi di copertura, associazione errata del prodotto senza impatto sul prezzo, ritardo del lotto irrisolto Correggere la causa principale e ripetere il test delle condizioni interessate
Minore Problema di allineamento estetico, spaziatura del modello non critica, regolazione isolata del supporto Tieni traccia della tendenza e correggila prima dell'espansione, ove possibile

Retail auditor checking electronic shelf labels and classifying critical major and minor pilot failures



I 12 KPI pilota delle etichette elettroniche da scaffale

1. Tasso di accuratezza del prezzo

L'accuratezza del prezzo confronta l'esposizione sullo scaffale con il record della fonte approvata. Controlla il record completo che conta per il cliente e il rivenditore, non solo il numero di prezzo più grande.

Formula:Visualizzazioni verificate corrette ÷ visualizzazioni verificate totali × 100%.

Controlla l'identificatore del prodotto, la descrizione del prodotto, il prezzo di vendita, il prezzo unitario ove applicabile, la valuta, il prezzo della promozione, l'ora di inizio e fine della promozione e gli attributi richiesti. Gli identificatori stabili dovrebbero essere utilizzati in tutto il percorso dei dati; ILGuida al numero articolo commerciale globale GS1è un riferimento utile quando il GTIN fa parte dell'anagrafica prodotto del rivenditore.

Classificare ogni mancata corrispondenza in base alla causa principale:

  • Dati di origine errati;
  • Associazione errata del prodotto-all'-etichetta;
  • Errore di mappatura dell'interfaccia;
  • Aggiornamento ritardato o non riuscito;
  • Errore logico del modello;
  • Errore di pianificazione della promozione;
  • Azionamento manuale non autorizzato.

Il pilota non dovrebbe nascondere errori gravi all'interno di una media elevata. Un rivenditore può richiedere che non vi sia un disallineamento critico dei prezzi irrisolto anche se l'obiettivo di precisione numerica è stato altrimenti raggiunto. Le conseguenze operative e per i clienti vengono discusse più avanticosa succede quando i prezzi visualizzati sono errati.

2. Percentuale di successo del primo-aggiornamento

Questa metrica mostra quante etichette ricevono e visualizzano il contenuto previsto nel primo ciclo di trasmissione.

Formula:Etichette confermate corrette al primo tentativo ÷ tentativi di aggiornamento delle etichette × 100%.

Riportare il risultato per reparto, gateway, apparecchio, modello di etichetta e zona wireless. Un risultato del 99,5% in tutto il negozio- può comunque nascondere un reparto congelatore che funziona al 96%.

Le cause potenziali includono copertura debole, interferenze, posizionamento del gateway, condizioni della batteria, registrazione del dispositivo, congestione della coda e firmware dell'etichetta. Esamina l'architettura selezionata rispetto al confronto del sitoReti Bluetooth, Wi-Fi e Sub-GHz ESL.

3. Orario di completamento dell'aggiornamento da fine-a-Fine

Misura l'intero processo aziendale, non solo il tempo necessario per l'aggiornamento del display.

Ora di inizio:La modifica del prezzo o del contenuto approvata viene rilasciata dal sistema di origine.

Ora di fine:La piattaforma ESL conferma che sull'etichetta prevista viene visualizzato il contenuto corretto.

Registra risultati separati per:

  • Un aggiornamento del prodotto;
  • Aggiornamento batch a livello di dipartimento-;
  • Promozione in tutto il negozio-;
  • Aggiornamento futuro programmato;
  • Ripristino della promozione;
  • Correzione d'emergenza.

Riporta la mediana e P95 anziché solo la media. La mediana descrive l'aggiornamento tipico, mentre P95 mostra il tempo entro il quale è stato completato il 95% degli aggiornamenti misurati. Il massimo e tutti i guasti devono essere riportati separatamente.

Quando imposti uno SLA, distingui l'elaborazione backend, il middleware, il rendering, l'accodamento, la trasmissione del gateway, l'aggiornamento del display e il reporting di conferma. La guida aFrequenze di aggiornamento ESL e prestazioni di visualizzazionepuò supportare la parte specifica-di questa analisi per la visualizzazione.

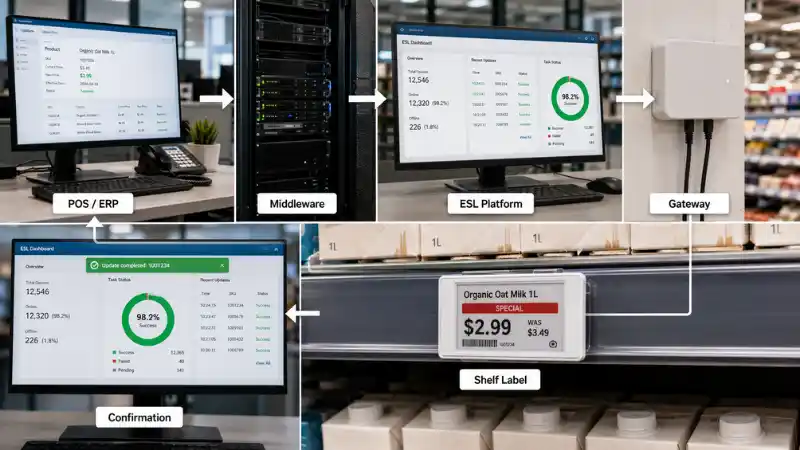

End-to-end electronic shelf label update flow from POS and ERP systems to the shelf display

4. Tempo di rilevamento dell'aggiornamento-non riuscito

Un aggiornamento non riuscito visibile in una coda di eccezioni è gestibile. Un aggiornamento non riuscito che non viene rilevato crea un rischio di prezzo incontrollato.

Formula:Timestamp dell'avviso meno il timestamp in cui l'aggiornamento o il dispositivo non sono riusciti effettivamente.

Verifica se la piattaforma:

  • Identifica l'etichetta e la posizione esatta;
  • Distingue i dispositivi offline dai contenuti rifiutati o dagli errori di integrazione;
  • Riprova automaticamente secondo una regola documentata;
  • Aumenta i fallimenti ripetuti;
  • Conserva una traccia di controllo;
  • Consente al negozio di verificare lo stato finale visualizzato.

Utilizzare un evento di errore noto in modo che sia disponibile l'ora di inizio effettiva. La guida alla risoluzione dei problemi peretichette elettroniche sugli scaffali che non si aggiornanopuò aiutare a creare categorie di guasti realistiche per il registro pilota.

5. Tempo di risoluzione delle eccezioni

Misura il tempo che intercorre tra la creazione dell'incidente e la chiusura verificata e riporta i risultati per tipo di incidente e proprietario del supporto.

Le tipiche eccezioni a livello di negozio- includono:

  • Rilegatura del prodotto errata;
  • Prodotto spostato su un nuovo scaffale;
  • Etichetta danneggiata o mancante;
  • Avviso di batteria scarica;
  • Aggiornamento non riuscito;
  • Modello errato;
  • Promozione che non si è conclusa correttamente.

Separare gli incidenti che il personale del negozio dovrebbe risolvere dagli incidenti che richiedono il supporto dell'IT centrale o del fornitore. Calcolare il tempo di risoluzione mediano e P95 per ciascuna classe. Se le attività di routine richiedono ripetutamente il fornitore, il progetto pilota può funzionare tecnicamente ma fallire come modello operativo scalabile.

6. Lavoro netto risparmiato

La rimozione lorda del lavoro non è la misura corretta. Le ESL eliminano alcune attività di etichettatura cartacea-ma introducono attività di monitoraggio, riassociazione, modelli, manutenzione ed eccezioni.

Formula:Documento di base-manodopera per etichette meno manodopera operativa ESL meno manodopera per eccezioni-manodopera di gestione meno manodopera per dispositivo-manodopera di manutenzione.

Includere:

  • Stampa e smistamento;
  • Ricerca della posizione a piedi e sullo scaffale;
  • Rimozione e sostituzione delle etichette;
  • Verifica e rilavorazione;
  • Revisione dei rapporti sulle eccezioni;
  • Rilegatura dopo lo spostamento del prodotto;
  • Sostituzione batterie o dispositivi danneggiati;
  • Mantenimento di modelli e permessi utente;
  • Indagare sugli errori di integrazione.

Registra il lavoro per ruolo e reparto, perché un'ora sottratta al lavoro in negozio può essere sostituita da un'ora più costosa nell'IT centrale. Per una visione più ampia degli effetti del flusso di lavoro, esamina come possono farlo le ESLsemplificare le operazioni di vendita al dettaglio.

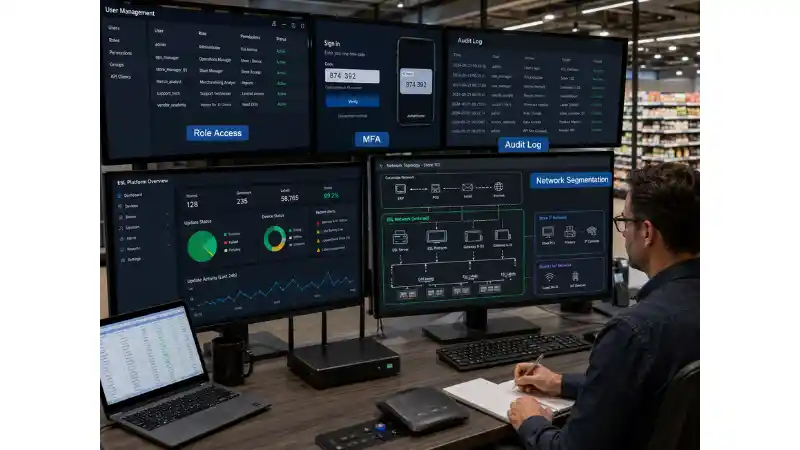

Comparison of manual paper price label workflow and electronic shelf label workflow

7. Tasso di successo delle transazioni di integrazione

Il progetto pilota dovrebbe convalidare ogni interfaccia che influisce sullo scaffale, inclusi POS, ERP, gestione delle informazioni sul prodotto, motore di promozione, middleware, piattaforma di inventario, sistemi di negozio e piattaforma di gestione ESL.

Formula:Transazioni valide completate senza correzione manuale ÷ transazioni valide inviate × 100%.

Tieni traccia delle transazioni accettate, rifiutate, ritardate, duplicate e mancanti. Un'elevata percentuale di successo non è sufficiente se un numero limitato di record scompare senza preavviso. Il requisito di accettazione dovrebbe pertanto includere zero perdite silenziose di dati.

Esegui un'interruzione controllata:

  • Mettere in pausa una connessione di integrazione;
  • Rilasciare diverse modifiche approvate;
  • Ripristinare la connessione;
  • Verifica la conservazione delle code, l'ordine, la deduplicazione, il ripristino e lo stato finale dello scaffale.

8. Precisione della rilegatura del prodotto-dell'-etichetta

Un aggiornamento tecnicamente riuscito è comunque sbagliato se raggiunge la posizione sbagliata sullo scaffale.

Formula:Associazioni prodotto-posizione-etichetta corrette ÷ associazioni controllate × 100%.

Verificare:

  • L'identificativo dell'etichetta è associato all'identificativo del prodotto corretto;
  • La posizione del sistema corrisponde alla posizione fisica;
  • Vengono segnalate le etichette duplicate e non rilegate;
  • I movimenti del prodotto vengono riflessi correttamente;
  • I prodotti rimossi possono essere cancellati o riassegnati;
  • Il personale può ricollegarsi senza creare relazioni duplicate nascoste.

Includere i ripristini del planogramma e gli spostamenti del prodotto nel progetto pilota. Uno scaffale statico convalida l'installazione iniziale, non il flusso di lavoro di vendita al dettaglio in corso.

9. Leggibilità del display e successo dell'attività del modello

La leggibilità dovrebbe essere testata come un compito, non giudicata solo dalla persona che ha progettato il modello.

Chiedi agli acquirenti o ai dipendenti di identificare il prezzo, il prodotto, il prezzo unitario, lo stato della promozione, il prezzo precedente, il codice a barre, il codice QR o l'indicatore del personale da posizioni di visualizzazione realistiche. Includere ripiani superiori e inferiori, illuminazione intensa, abbagliamento e apparecchi affollati.

Formula:Attività di lettura completate correttamente ÷ attività tentate × 100%.

Laddove vengono prese in considerazione più tecnologie di visualizzazione, il confronto traEtichette per scaffali LCD ed E-Inkpuò aiutare a definire quali contenuti appartengono ai tag sugli scaffali-alimentati a batteria e quali contenuti richiedono un display-a colori più grande.

10. Stabilità di montaggio e durabilità fisica

Tieni traccia degli incidenti fisici durante il normale rifornimento, la pulizia, il contatto con i clienti, il movimento del carrello e le modifiche al planogramma.

Formula:Incidenti relativi al montaggio- ÷ etichette installate × 100% per il periodo pilota.

Registra etichette allentate, dispositivi scorrevoli, fermagli rotti, guasti adesivi, danni da impatto, esposizione all'umidità, etichette rimosse dai clienti e problemi ripetuti su un particolare dispositivo. Non calcolare la media di diversi tipi di montaggio insieme. Il piano di implementazione finale dovrebbe approvare un supporto specifico per ciascuna famiglia di scaffali o dispositivi.

11. Tasso di completamento delle attività del personale

Dopo la normale formazione, osserva se i dipendenti riescono a completare correttamente le attività di routine senza l'assistenza del team-di progetto.

Formula:Correggere i compiti senza aiuto ÷ compiti assegnati × 100%.

Verificare se il personale può:

  • Rilega e sposta un'etichetta;
  • Sostituire un dispositivo danneggiato;
  • Riconoscere un aggiornamento non riuscito;
  • Leggere e classificare un avviso;
  • Correggere un problema di mappatura di base;
  • Applicare un modello approvato;
  • Inoltrare un problema con le prove necessarie.

Registra l'ora, il tipo di errore, l'aiuto richiesto e le istruzioni poco chiare. Il feedback sulla formazione dovrebbe produrre modifiche alla guida di implementazione piuttosto che rimanere come commenti generali.

12. Impatto operativo e finanziario

Il KPI finanziario dovrebbe utilizzare input pilota misurati, non dichiarazioni di risparmio generiche.

Convalidare:

  • Variazione netta del lavoro;
  • Stampa e riduzione dei materiali;
  • Esecuzione più rapida della promozione;
  • Riduzione degli sforzi di rilavorazione e-controllo dei prezzi;
  • Costi di gateway, etichette, supporti, software, integrazione, formazione, supporto e ricambi;
  • Carico di lavoro di eccezione e manutenzione;
  • Costi che possono aumentare a livello di catena.

Utilizza quelli del sitoCalcolatore del ROI ESLcome quadro di riferimento, quindi sostituire le ipotesi predefinite con i valori verificati del progetto pilota.

Un breve progetto pilota non può dimostrare la durata della batteria di più-anni, i tassi di guasto dell'hardware a lungo-termine o i futuri costi di assistenza. Questi dovrebbero essere supportati da termini di garanzia, progetti di riferimento, impegni di servizio e prove contrattuali.



Aggiungi un cancello di controllo-dell'accesso e della sicurezza informatica

Una piattaforma ESL può connettere sistemi di prezzo, servizi cloud, gateway, strumenti di associazione mobile e reti di negozi. Il progetto pilota dovrebbe quindi testare la governance e la ripresa, oltre a mostrare le prestazioni.

Revisione:

  • Ruoli utente e accesso con privilegi minimi-;
  • Autenticazione a più-fattori ove disponibile;
  • Archiviazione e rotazione delle credenziali API;
  • Controlli di approvazione per modifiche di prezzi e modelli;
  • Registri di controllo per le azioni dell'utente, del sistema e del dispositivo;
  • Segmentazione della rete e gestione dei gateway;
  • Backup, ripristino e rimozione dell'account;
  • Controlli dell'accesso dei fornitori e delle sessioni di supporto-.

ILQuadro di sicurezza informatica NIST 2.0fornisce una struttura generale di gestione del rischio-che può aiutare i team IT e di governance a organizzare questi controlli. Non è una certificazione specifica ESL-.

Cybersecurity and access control review for an electronic shelf label platform



Test di stress che ogni pilota ESL dovrebbe includere

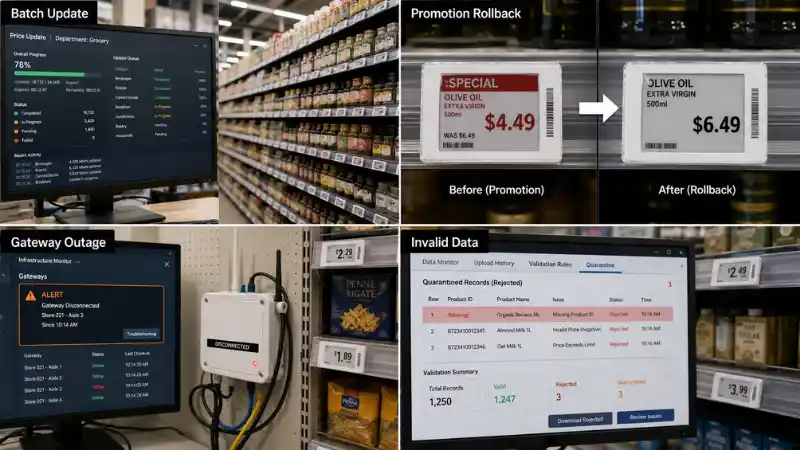

Electronic shelf label pilot stress tests for batch updates promotion rollback gateway outage and invalid data

Aggiornamento batch di grandi dimensioni

Rilascia batch a livello di reparto o di negozio o di negozio e registra il comportamento della coda, il tempo di completamento, i tentativi, le etichette non riuscite, la reattività della piattaforma e il reporting delle eccezioni.

Inizio promozione e fine automatica

Verificare sia l'attivazione che l'inversione. Una promozione che inizia correttamente ma non ritorna al prezzo normale approvato è un fallimento critico.

Rilegatura del prodotto errata

Creare deliberatamente un'associazione errata controllata e verificare la rapidità con cui il sistema e il personale la rilevano, la contengono, la correggono e la documentano.

Interruzione del gateway o della rete

Disconnettere un gateway di prova o un segmento di rete. Conferma che l'ultima immagine E-Ink valida rimanga visibile ove applicabile, che l'interruzione venga segnalata, gli aggiornamenti in coda vengano conservati, il servizio venga ripristinato e che nessuna transazione venga duplicata o persa.

Record di sistema- di origine non valido

Invia un record controllato con un identificatore mancante, un campo prezzo non valido o un'ora di validità errata. Il sistema dovrebbe rifiutarlo o metterlo in quarantena anziché visualizzare informazioni incomplete.

Modifica del planogramma

Sposta i prodotti e chiedi ai dipendenti formati di aggiornare le rilegature fisiche e digitali. Misura il tempo di completamento, l'accuratezza della rilegatura e le richieste di supporto.

Etichetta danneggiata o mancante

Rimuovere un'etichetta di prova e verificare che il personale possa identificare il problema, selezionarne una di riserva, rilegarla correttamente, verificare il contenuto e chiudere l'incidente.

Test di autorizzazione e account

Tentare un'azione utilizzando un ruolo che non dovrebbe disporre dell'autorizzazione, rimuovere un utente di prova e verificare che l'accesso venga revocato e registrato.



Esempio illustrativo: perché la media del negozio può trarre in inganno

L'esempio seguente è ipotetico ed è incluso solo per dimostrare l'analisi.

Un progetto pilota di sei-settimane copre 1.500 etichette di generi alimentari, cosmetici e alimenti surgelati. La percentuale di successo del primo tentativo di aggiornamento-a livello di negozio-è pari al 99,1%, che inizialmente sembra accettabile. L'analisi a livello di dipartimento-mostra:

Zona Primo-tentativo riuscito Risultato principale
Drogheria 99.8% Prestazioni stabili
Cosmetici 99.3% Diversi errori di rilegatura dopo lo spostamento di un planogramma
Alimenti congelati 95.8% Debolezza della copertura e movimento della cavalcatura durante il rifornimento

ESL pilot performance comparison showing weaker update success in the frozen food department

La media complessiva nasconde un reparto che non è pronto per il lancio. La decisione corretta non è un approccio incondizionato. Il team dovrebbe riprogettare il posizionamento del gateway, approvare un diverso montaggio del congelatore, ripetere la promozione e i test batch in quella zona e verificare che il problema non si ripeta.

L'esempio mostra anche perché è importante la classificazione degli errori. Un problema relativo al modello cosmetico a basso-rischio non deve essere trattato alla stregua di un aggiornamento del prezzo non riuscito o di un'associazione di prodotto errata.



Costruisci una decisione di andare, rivedere o interrompere

Porte critiche

Valuta la possibilità di impedire l'implementazione quando uno dei seguenti problemi rimane irrisolto:

  • Prezzi a scaffale errati o inversioni di promozioni non riuscite;
  • Perdita silenziosa, duplicazione o riordino incontrollato delle transazioni di prezzo;
  • Aggiornamenti non riusciti che non vengono rilevati in modo affidabile;
  • Accesso non autorizzato o registrazione di audit inadeguata;
  • Archiviare i flussi di lavoro che dipendono dall'intervento ripetuto del fornitore;
  • Un progetto tecnico che non può supportare condizioni di negozio rappresentative.

Regola decisionale ponderata illustrativa

  • Andare:Punteggio totale pari o superiore a 85, ogni passaggio critico è stato superato e i proprietari e le risorse dell'implementazione sono stati approvati.
  • Revisionare e ripetere il test:Punteggio da 70 a 84, ovvero un punto debole correggibile limitato a un reparto, un'interfaccia, una montatura, un modello o un processo di formazione definito.
  • Interrompere o riconsiderare:Punteggio inferiore a 70, guasto critico irrisolto o business case che continua a dipendere da presupposti non supportati.

Il punteggio è un aiuto alla decisione, non un sostituto del giudizio. Un progetto non dovrebbe compensare il mancato controllo-dei prezzi assegnando un punteggio elevato all'estetica o alla soddisfazione del personale.

Retail project team making a go revise or stop decision after an electronic shelf label pilot



Prove richieste nel rapporto pilota finale

La relazione finale dovrebbe contenere:

  • Obiettivo pilota e dichiarazione decisionale di implementazione;
  • Ambito negozio, reparto, etichetta, apparecchio e gateway;
  • Architettura del sistema e mappa di integrazione;
  • Metodo e risultati di base;
  • Definizioni, formule, soglie, pesi e proprietari dei KPI;
  • Piano di campionamento ed elementi probatori dell'audit;
  • Risultati per reparto, zona, apparecchio, tipo di etichetta, tipo di aggiornamento e turno;
  • Registro degli errori critici, gravi e minori;
  • Analisi delle cause-radice e risultati del nuovo test;
  • Valutazione della formazione e feedback dei dipendenti;
  • Risultati relativi alla sicurezza e al controllo degli accessi-;
  • Ipotesi aggiornate su costi e benefici;
  • Rischi aperti, azioni contrattuali e modifiche all'implementazione;
  • Vai formale, rivedi o interrompi l'approvazione.

Allega prove della fonte come timestamp, registri di sistema, fogli di controllo, schermate, fotografie di installazione, ticket di supporto, studi sui tempi e registri di formazione.



Cosa richiedere al fornitore ESL

Domanda Prove da richiedere Segnale di avvertimento
Come vengono rilevati gli aggiornamenti non riusciti? Flusso di lavoro degli avvisi, regole di ripetizione, esempio di dashboard, registro eventi esportato Il guasto può essere scoperto solo attraverso un controllo manuale dello scaffale
Come si ripristina il sistema dopo un'interruzione? Risultati dei test di coda, ordinamento, deduplicazione e ripristino Nessun comportamento di ripristino documentato
Quali compiti può svolgere il personale del negozio? Matrice dei ruoli, guida alla formazione, dimostrazione dei compiti osservati Le modifiche di routine richiedono il supporto del fornitore
Come vengono controllate le variazioni di prezzo? Log utente, record sorgente, stato trasmissione, conferma display Nessun timestamp-to-end o trail dell'utente
Come sarà scalabile l’architettura pilota? Archivia archetipo, gateway, software, licenze, supporto e piano di implementazione Il ridimensionamento richiede una riprogettazione indefinita
Quali ipotesi sono contrattuali? SLA, garanzia, risposta al supporto, forniture di ricambio, sicurezza e termini di integrazione Le dichiarazioni sulle prestazioni rimangono informali

Quando si confrontano i fornitori, utilizzare richieste di prove coerenti anziché fare affidamento solo su elenchi di caratteristiche. Panoramica del sito diproduttori di etichette elettroniche da scaffale a confrontopuò supportare la fase iniziale di screening-del mercato, mentre il progetto pilota dovrebbe convalidare il sistema selezionato nell'ambiente del rivenditore.



Errori comuni dei piloti

  • Scegliere un'area facile:Un corridoio dimostrativo pulito può escludere le condizioni che hanno maggiori probabilità di fallire.
  • Saltare la linea di base:Senza i dati attuali sulla manodopera e sugli errori, non è possibile verificare i risparmi.
  • Solo medie di misurazione:Le medie a livello di negozio-nascondono ritardi di coda e zone deboli.
  • Modifica delle soglie dopo aver visto i risultati:I criteri di accettazione devono essere approvati prima del test.
  • Testare solo l'hardware:Il progetto include dati, integrazione, flusso di lavoro, accesso, montaggio, supporto e ripristino.
  • Ignorare le soluzioni alternative:Fogli di calcolo non ufficiali e ripetuti controlli manuali fanno parte del costo operativo reale.
  • Finire troppo presto:Un breve test potrebbe non consentire l'inversione della promozione, la modifica del planogramma, la pulizia, il rifornimento, le interruzioni e le differenze di turno.
  • Trattare un punteggio elevato come un permesso per ignorare i fallimenti critici:Alcuni fallimenti richiedono il contenimento indipendentemente dai punti totali.



Domande frequenti

D: I risultati del progetto pilota ESL dovrebbero utilizzare medie o misurazioni percentili?

R: Usali entrambi. La mediana mostra le prestazioni tipiche, mentre P95 indica il tempo entro il quale è stato completato il 95% degli aggiornamenti o degli incidenti misurati. Le medie da sole possono nascondere un piccolo numero di gravi ritardi. Il rapporto pilota dovrebbe inoltre elencare separatamente i valori massimi, le transazioni non riuscite e le eccezioni non risolte.

D: Come dovrebbe essere verificata l'accuratezza del prezzo durante un progetto pilota ESL?

R: Confronta la visualizzazione sullo scaffale fisico con il record di origine approvato e verifica l'identificatore del prodotto, il prezzo di vendita, il prezzo unitario ove richiesto, il prezzo promozionale, le date di validità, la valuta e la descrizione del prodotto. Utilizzare la convalida completa per eventi promozionali critici in cui è possibile effettuare un campionamento casuale pratico e stratificato per gli audit di routine. I risultati devono essere separati per reparto, tipo di apparecchio, dimensione dell'etichetta, tipo di aggiornamento, stato della promozione e zona wireless.

D: Cosa dovrebbe bloccare automaticamente l'implementazione di un'etichetta elettronica per scaffali?

R: Gli errori critici irrisolti dovrebbero bloccare l'implementazione anche quando il punteggio KPI totale è elevato. Gli esempi includono prezzi a scaffale errati, annullamenti di promozioni non riusciti, perdita silenziosa o duplicazione di transazioni di prezzo, modifiche di prezzo non autorizzate, guasti non rilevati in modo affidabile e flussi di lavoro di routine che non possono essere completati senza il ripetuto intervento del fornitore.

D: Un progetto pilota ESL può rappresentare ogni negozio di una catena di vendita al dettaglio?

R: Non sempre. Un progetto pilota può essere sufficiente quando i negozi hanno layout, attrezzature, sistemi, volumi di aggiornamento e processi operativi simili. Catene con formati di negozio sostanzialmente diversi potrebbero aver bisogno di archetipi pilota separati. Un minimarket compatto, un grande supermercato, una farmacia e una posizione in stile magazzino- possono presentare diversi rischi in termini di copertura wireless, montaggio, flusso di lavoro e integrazione.

D: Chi dovrebbe possedere i KPI pilota ESL?

R: La proprietà dovrebbe essere divisa in base alla fonte della prova. Le operazioni di vendita al dettaglio possono possedere misure di manodopera e flusso di lavoro, l'IT può possedere l'integrazione e il monitoraggio dei risultati, il merchandising può approvare modelli e comportamenti promozionali, la finanza può convalidare le ipotesi di costo e la gestione del negozio può valutare il completamento delle attività dei dipendenti. Ciascun KPI dovrebbe avere un proprietario nominato responsabile della qualità dei dati, dell'approvazione della soglia e dell'approvazione-finale.

D: Come dovrebbero essere testati gli aggiornamenti ESL non riusciti?

R: Creare guasti controllati con orari di inizio noti. Gli esempi includono la disconnessione di un gateway, la sospensione di una connessione di integrazione, l'invio di un record di origine non valido, la rimozione di un'etichetta o la creazione di un'associazione errata controllata. Verifica la tempistica degli avvisi, i nuovi tentativi automatici, la classificazione delle eccezioni, l'escalation, il ripristino, i registri di controllo e lo stato finale. Un errore corretto ma mai rilevato dalla piattaforma non deve essere considerato un test riuscito.

D: Quali prove dovrebbe fornire un fornitore ESL dopo il progetto pilota?

R: Richiedi registri eventi esportati, record di conferma dell'aggiornamento, regole di ripetizione, risultati di ripristino dell'integrazione, risultati sulla copertura del gateway, documentazione su ruoli e autorizzazioni, materiali di formazione, impegni di risposta all'assistenza, termini di garanzia, consigli sui dispositivi-di riserva e un'architettura di implementazione per volumi di negozi più grandi. Le dichiarazioni informali non dovrebbero sostituire prove misurabili o impegni contrattuali.

D: Come può un rivenditore determinare se il risparmio di manodopera è reale?

R: Misura la variazione netta del lavoro anziché solo il lavoro rimosso dal processo di etichettatura-cartacea. Sottrai il monitoraggio ESL, la gestione delle eccezioni, la riassociazione, la manutenzione dei modelli, la sostituzione dei dispositivi e il tempo di supporto IT dal carico di lavoro di base delle etichette cartacee-. Registra le ore per ruolo e reparto perché il risparmio sulla manodopera in negozio può essere compensato da lavoro aggiuntivo per l'IT centrale o i team di supporto.

D: Cosa dovrebbe accadere quando un dipartimento fallisce ma il punteggio pilota complessivo lo supera?

R: Non approvare un'implementazione incondizionata basata solo sulla media dell'intero negozio-. Identificare il reparto in errore, classificare la causa principale, correggere il problema di rete, montaggio, modello, flusso di lavoro o integrazione e ripetere i test interessati. L’implementazione può procedere in aree convalidate solo quando il piano di implementazione le separa chiaramente dalle condizioni che richiedono ancora una riparazione.



Asporto finale

Un progetto pilota di etichettatura elettronica dovrebbe produrre una decisione di implementazione difendibile, non una raccolta di aggiornamenti dello schermo riusciti.

I progetti pilota più efficaci definiscono il successo prima dell'installazione, confrontano i risultati con una linea di base misurata, utilizzano formule e fonti di dati esplicite, riportano le prestazioni finali e le medie, testano condizioni anomale, documentano i guasti critici e richiedono prove per ogni vantaggio dichiarato.

Quando il rivenditore completa questo processo, la decisione di implementazione non dipende più dalla presentazione del fornitore o da una stima generica di risparmio. È supportato dalle verifiche dei prezzi, dai registri di sistema, dagli studi temporali, dai flussi di lavoro del negozio, dai controlli dei rischi e dalle misurazioni finanziarie del rivenditore.
